Omasfaltering av parkeringsyta vid handelsfastighet i Sickla

2 850 m²

Omasfalterad yta

12 dagar

Genomförandetid

1 handelsfastighet

Färdigställd i Sickla

Det här projektet omfattade omasfaltering av en större parkeringsyta vid en handelsfastighet i Sickla. Beställaren behövde en slitstark och välfungerande yta som klarade hög belastning från både personbilar, leveransfordon och daglig kundtrafik. Arbetet genomfördes med fokus på tillgänglighet, tydlig logistik och ett jämnt slutresultat som förbättrade både funktion och helhetsintryck.

Så genomfördes omasfalteringen av parkeringsytan

Projektet inleddes med platsbesök, uppmätning och en genomgång av den befintliga ytans skick. Parkeringsytan hade tidigare haft sprickbildning, sättningar, mindre potthål och slitage i hjulspår, vilket hade påverkat både framkomlighet och avvattning. För att skapa ett hållbart resultat delades arbetet upp i tydliga etapper så att verksamheten i handelsfastigheten kunde fortsätta med så små störningar som möjligt under entreprenaden. Området spärrades av stegvis och tillfälliga körvägar samt gångpassager markerades upp för att leda trafik och besökare på ett säkert sätt.

Den gamla asfaltbeläggningen frästes bort på de mest slitna delarna, medan ytor med djupare skador öppnades upp mer omfattande för att underlaget skulle kunna förstärkas. Bärlagret justerades och kompletterades där det hade behövts för att återställa rätt nivåer och säkerställa god bärighet över hela parkeringsytan. I samband med detta förbättrades även lutningar mot dagvattenbrunnar så att vatten inte längre blev stående efter regn eller snösmältning. Brunnar, kantanslutningar och övergångar mot intilliggande körbanor justerades noggrant för att den nya beläggningen skulle ansluta jämnt och ge en stabil yta utan nivåskillnader.

När underarbetet hade färdigställts lades ny varm asfalt ut med asfaltläggare och efterföljande vältning i flera moment. Beläggningen bestod av asfaltmassa anpassad för parkeringsytor med återkommande tung trafik, vilket gav en tät, slitstark och jämn yta. Särskild omsorg lades vid infarter, lastzoner och svängytor där belastningen tidigare hade varit som störst. Efter läggningen kontrollerades jämnhet, lutningar och anslutningar innan ytan fick svalna och härda klart. Slutligen målades parkeringsrutor, körriktningar och nödvändiga markeringar upp på nytt, vilket förbättrade orienteringen för både kunder och driftpersonal.

Material, logistik och färdigt resultat

I projektet användes slitlagerasfalt, justeringsgrus, förstärkningsmaterial för bärlager samt vägmarkeringsfärg för linjemålning. Materialvalen anpassades efter den befintliga konstruktionen och den dagliga belastning som parkeringsytan utsattes för. Genom att kombinera noggrant markarbete med rätt beläggningsuppbyggnad kunde ytan återställas med förbättrad hållbarhet och bättre vattenavrinning. Logistiken samordnades löpande med fastighetsägaren och berörda verksamheter, vilket gjorde att leveranser, kundflöden och servicefunktioner kunde fortsätta under stora delar av entreprenadtiden.

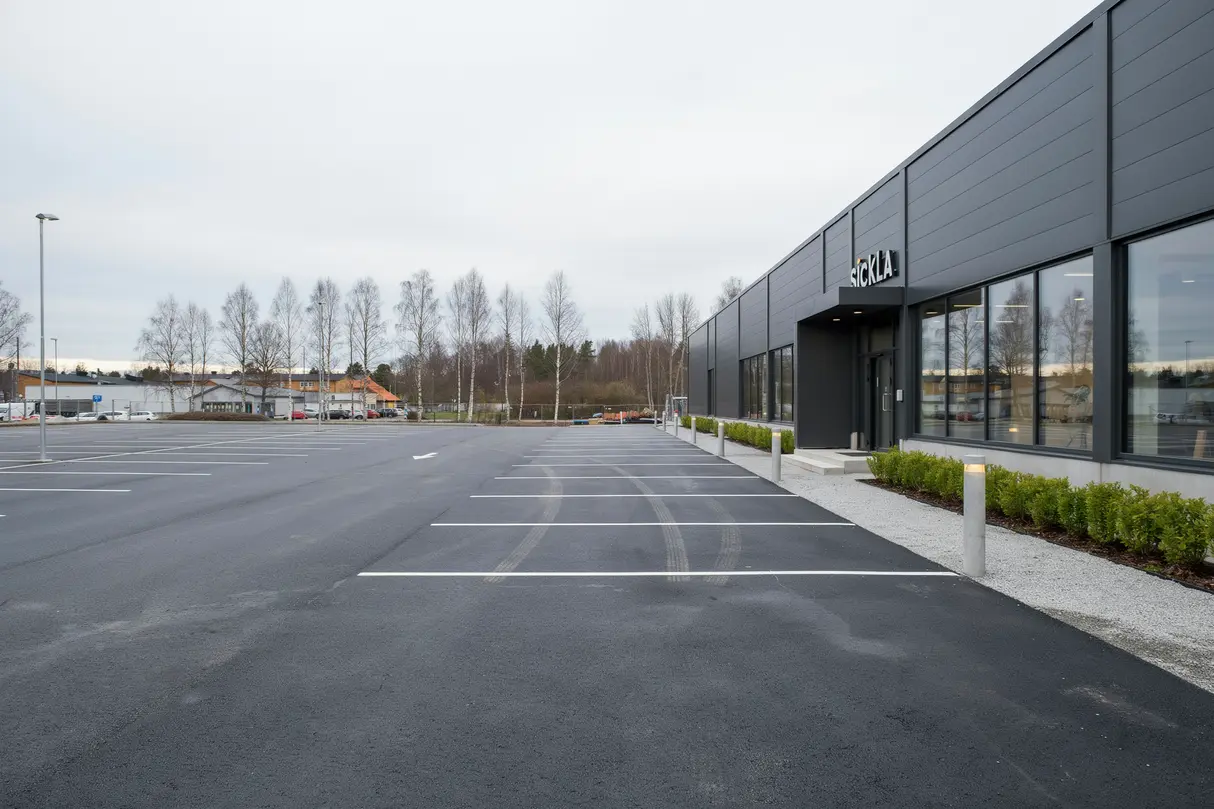

Det färdiga resultatet gav handelsfastigheten en parkeringsyta med tydligt förbättrad funktion, säkrare trafikflöde och ett mer representativt intryck. Den nya beläggningen hade en jämn yta utan tidigare skador och nivåskillnader, vilket underlättade både daglig användning och framtida skötsel. Även tillgängligheten förbättrades genom tydligare markeringar och mer konsekventa övergångar mellan gångstråk och körbara ytor. När projektet avslutades hade beställaren fått en parkeringsyta som motsvarade kraven på slitstyrka, ordning och långsiktig drift i en intensiv handelsmiljö.

Vad ingick

  • Etappindelad avstängning och trafikledning på platsen
  • Fräsning av skadad asfalt och justering av underlag
  • Ny asfaltläggning med vältning och höjdanpassning
  • Linjemålning av parkeringsrutor och körmarkeringar

Material

Material Mängd
Slitlagerasfalt 340 ton
Bärlagergrus 190 ton
Justeringsmassa 85 ton
Markeringsfärg 95 liter

Planering för omasfaltering av parkeringsytor

Kunden fick i liknande projekt en tydlig genomgång av ytans skick, belastning och behov av underarbete innan entreprenaden startade. Den bedömningen gav ett bra underlag för rätt metod, rätt material och en genomförbar etappindelning för verksamheter som behövde fortsätta under arbetets gång.

Inför utförandet samordnades avstängningar, transporter och markeringar för att minska störningar och skapa säkra flöden på platsen. Efter avslutat arbete lämnades ytan färdig för användning med ny beläggning, förbättrad avvattning och tydliga markeringar för parkering och körvägar.

  • Genomgång av befintlig asfalt och underlag
  • Etappplanering för fortsatt tillgänglighet
  • Anpassning efter tung trafik och kundflöden
  • Återställning med ny asfalt och uppmärkning
  • Slutresultat med fokus på hållbarhet och funktion
